En resumen
- Debe incluir fecha, clima, personal, maquinaria, materiales recibidos, trabajos por partida, incidencias y fotos.
- Complementa, pero no sustituye, a los libros oficiales: el de órdenes, el de incidencias y el de subcontratación.
- Hecho desde el móvil y ligado a las partidas, sirve directamente para certificar.
Qué debe incluir un parte diario de obra
- Datos de la jornada: obra, fecha y quién redacta el parte.
- Clima y temperatura: justifican paradas y retrasos (lluvia, heladas, viento).
- Personal: nombre, empresa y oficio, horas de entrada y salida, y si llevan los equipos de protección.
- Maquinaria: equipos utilizados, horas de trabajo y operador.
- Materiales recibidos: cantidad, unidad, proveedor y número de albarán.
- Trabajos realizados: qué se hizo, en qué partida y zona, y el porcentaje de avance.
- Incidencias: problemas, accidentes o desviaciones, con su gravedad.
- Visitas y órdenes: dirección facultativa, coordinador de seguridad, cliente.
- Fotos fechadas y firma del jefe de obra o del encargado.
Modelo de parte diario de obra
Esta es la estructura mínima que recomendamos. Sirve en papel, pero rinde mucho más en digital, porque cada trabajo queda ligado a su partida del presupuesto.
| Apartado | Campos |
|---|---|
| Cabecera | Obra · Fecha · Redactado por · Clima · Temperatura |
| Personal | Nombre · Empresa · Oficio · Entrada · Salida · EPI verificados |
| Maquinaria | Equipo · Tipo · Horas · Operador |
| Materiales | Material · Cantidad · Unidad · Proveedor · Albarán |
| Trabajos | Descripción · Partida · Zona · % de avance |
| Incidencias | Tipo · Descripción · Gravedad · Resuelta |
| Cierre | Observaciones · Fotos · Firma |
Parte diario y documentos obligatorios de la obra
El parte diario es un documento interno de la empresa. No sustituye a los que sí son obligatorios:
- Libro de órdenes y asistencias: donde la dirección facultativa deja sus instrucciones. Forma parte de la documentación de seguimiento de la obra que recoge el Código Técnico de la Edificación.
- Libro de incidencias en materia de seguridad y salud, regulado en el artículo 13 del Real Decreto 1627/1997.
- Libro de subcontratación, que exige la Ley 32/2006 reguladora de la subcontratación en el sector de la construcción.
Precisamente porque los libros oficiales no recogen el detalle de cada jornada, el parte diario es lo que permite reconstruir qué pasó cuando hay una discusión sobre plazos, mediciones o responsabilidades.
Del papel y los grupos de mensajería a un parte que sirve
Los partes en papel se pierden o se pasan a limpio días después, y las fotos acaban repartidas en grupos de mensajería, sin fecha ni partida. El resultado es que, a final de mes, la certificación se hace de memoria. Un parte digital hecho en la propia obra resuelve las tres cosas: queda fechado, con sus fotos y ligado a la partida que avanzó.
Cómo funciona en Obrixcore
- El jefe de obra abre el parte del día desde el móvil, también sin cobertura.
- Añade personal, maquinaria, materiales y los trabajos realizados, cada uno en su partida y zona, con el porcentaje de avance.

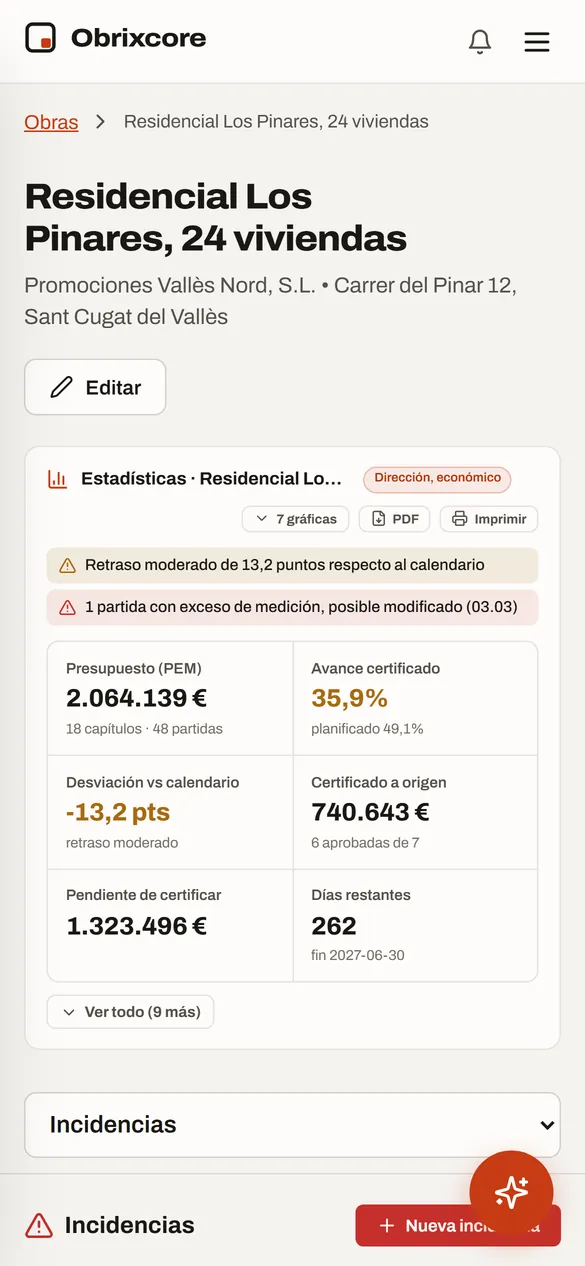

- Registra las incidencias con su prioridad y sus fotos.
- Firma el parte (desde el plan Studio) y la oficina lo aprueba. A final de mes, la certificación a origen se hace sobre lo que quedó registrado en obra, no de memoria.
Preguntas frecuentes
¿Es obligatorio el parte diario de obra?
No lo exige ninguna norma con carácter general, aunque muchos contratos lo piden. Lo obligatorio son el libro de órdenes, el de incidencias y el de subcontratación.
¿Quién hace el parte diario?
Normalmente el jefe de obra o el encargado, al final de cada jornada.
¿Qué diferencia hay entre el parte diario y el libro de órdenes?
El libro de órdenes es un documento oficial donde la dirección facultativa da instrucciones. El parte diario es un registro interno de lo que hizo la empresa cada día.
¿Cuánto tiempo hay que guardar los partes?
No hay un plazo legal específico. Conviene conservarlos al menos hasta que acaben las responsabilidades de la Ley de Ordenación de la Edificación: 1 año para defectos de acabado, 3 años para los de habitabilidad y 10 años para los estructurales.
