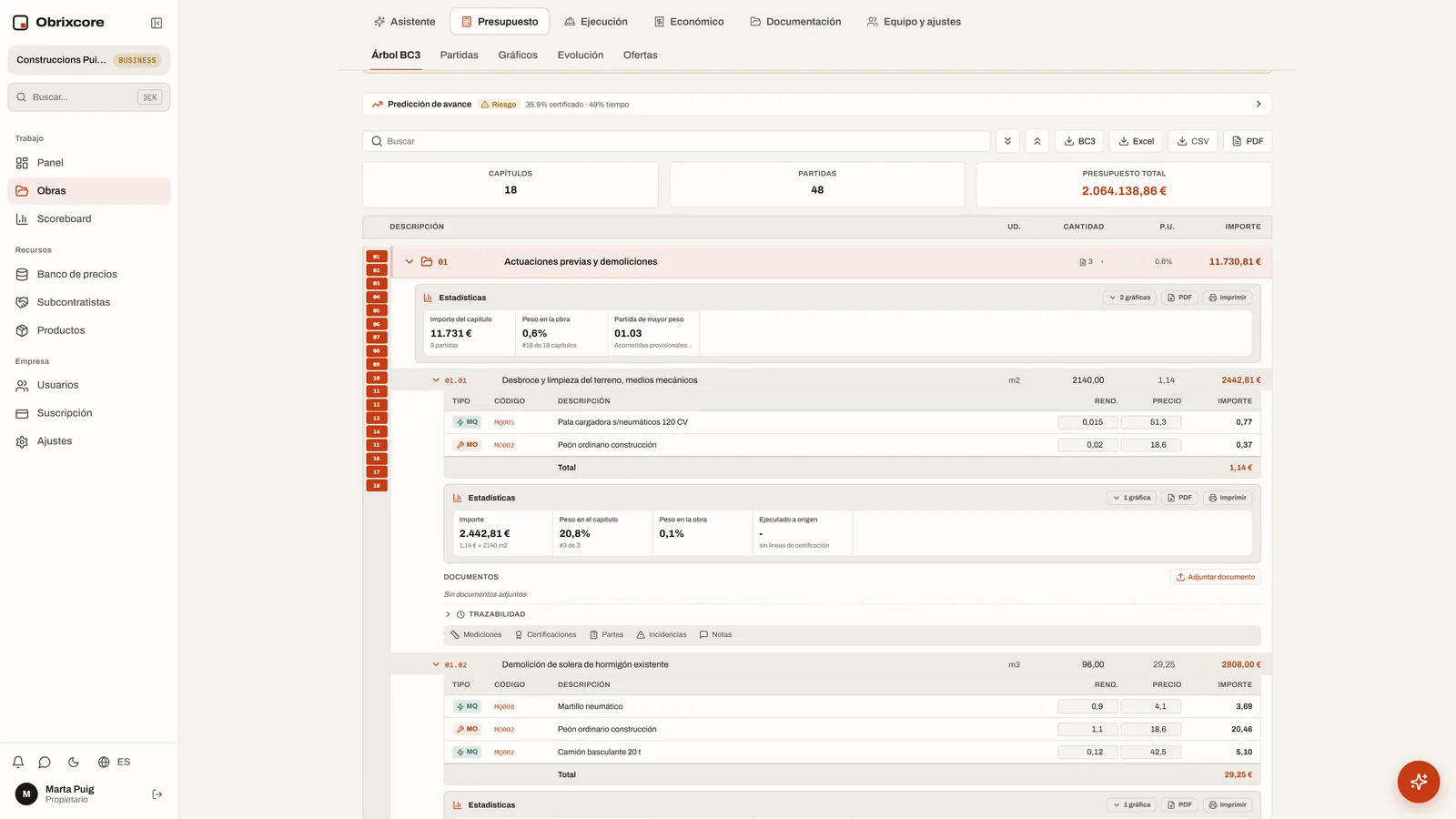

En resumen
- Importa BC3, Excel, LibreOffice, CSV o PDF con texto: llegan capítulos, partidas, cantidades, precios y descompuestos.
- Exporta otra vez a BC3, Excel o PDF cuando quieras. Los datos son tuyos.
- El presupuesto es la base de la planificación, las certificaciones y el control de costes, sin copiar nada a otro programa.
- Gratis con una obra; los planes de pago empiezan en 39 €/mes.
Qué tiene que hacer un programa de presupuestos de obra
Un presupuesto de obra no es una lista de precios: es la descripción económica completa del proyecto. Un buen programa tiene que ordenar el trabajo en capítulos y partidas, calcular cada partida a partir de su descompuesto (mano de obra, maquinaria y materiales), sumar las mediciones y llevar todo hasta el presupuesto de ejecución material (PEM) y el de contrata.
- Estructura por capítulos y subcapítulos, con códigos estables que no cambien al reordenar.
- Partidas con unidad, cantidad y precio unitario, y su texto descriptivo completo.
- Descompuestos: cada partida sale de sus recursos con su rendimiento, así un cambio de precio de un material se propaga solo.
- Banco de precios propio para no empezar cada presupuesto de cero.
- Intercambio en BC3, el estándar del sector, para recibir y enviar presupuestos sin rehacerlos.
- Comparativas de ofertas de subcontratas y proveedores sobre las mismas partidas.
Cómo se estructura un presupuesto de obra
Todos los programas siguen la misma jerarquía, que es la que recoge el formato BC3:
| Nivel | Qué es | Ejemplo |
|---|---|---|
| Capítulo | Agrupa los trabajos de una fase o un oficio | 03 Cimentación |
| Partida (unidad de obra) | Un trabajo concreto, con unidad, cantidad y precio | 03.01 m³ Hormigón HA-25/B/20/IIa en zapatas |
| Descompuesto | Los recursos que forman el precio de la partida | 1,05 m³ de hormigón, 0,40 h de oficial de 1.ª, 0,20 h de vibrador |
| Medición | De dónde sale la cantidad de la partida | 16 zapatas de 2,50 × 2,50 × 0,60 m = 60,00 m³ |
El importe de cada partida es su cantidad por su precio unitario, y el de cada capítulo, la suma de sus partidas. La suma de todos los capítulos es el presupuesto de ejecución material (PEM).
Del PEM al presupuesto de contrata
Sobre el PEM se aplican los gastos generales (GG) y el beneficio industrial (BI) para llegar al presupuesto de ejecución por contrata (PEC). El IVA va aparte. En obra pública los gastos generales están entre el 13 % y el 17 % y el beneficio industrial es del 6 % (artículo 131 del Reglamento General de la Ley de Contratos de las Administraciones Públicas); en obra privada se pactan.
| Concepto | Cálculo | Importe |
|---|---|---|
| Presupuesto de ejecución material (PEM) | Suma de capítulos | 100.000,00 € |
| Gastos generales | 13 % del PEM | 13.000,00 € |
| Beneficio industrial | 6 % del PEM | 6.000,00 € |
| Presupuesto de ejecución por contrata (PEC) | PEM + GG + BI | 119.000,00 € |
| IVA | 21 % del PEC | 24.990,00 € |
| Total con IVA | PEC + IVA | 143.990,00 € |
Importar el presupuesto que ya tienes

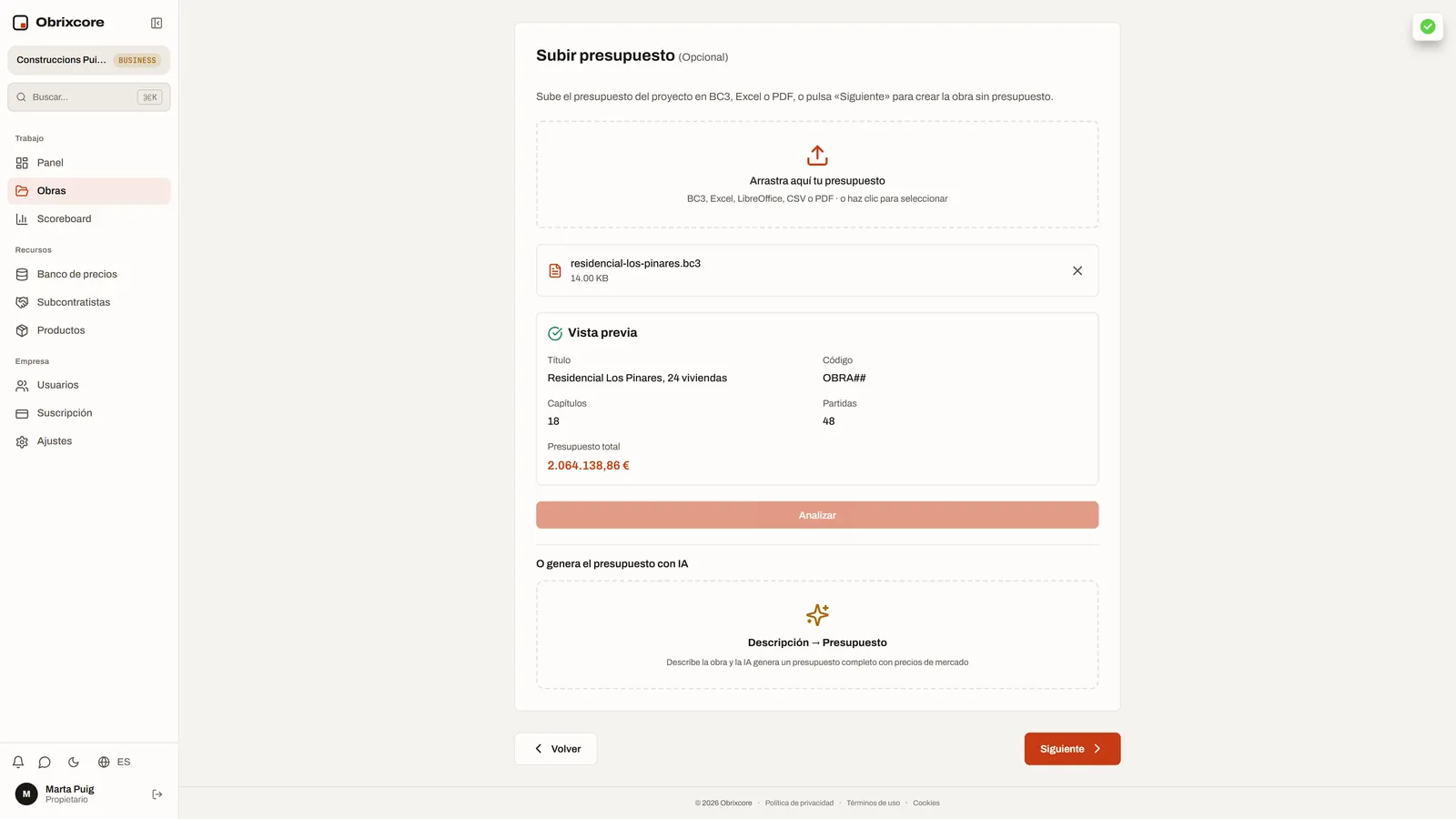

No hace falta volver a teclear nada. Obrixcore lee el presupuesto en el formato en que lo tengas:
- BC3 (FIEBDC-3) de Presto, Arquímedes, TCQ o cualquier programa de mediciones: capítulos, partidas, cantidades, precios, textos y descompuestos.
- Excel, LibreOffice o CSV: detecta la tabla del presupuesto aunque no tenga un formato fijo (código, descripción, unidad, cantidad, precio, importe).
- PDF con texto, como el que exporta cualquier programa al imprimir (no un escaneo ni una foto).
Si el BC3 viene de un equipo antiguo con la codificación de MS-DOS (página 850), las tildes y las eñes se leen bien. ¿Solo quieres echar un vistazo a un BC3 sin crear la obra? Usa el visor BC3 online.

Un presupuesto que sigue vivo durante la obra
En la mayoría de empresas el presupuesto se cierra y se queda en una carpeta. En Obrixcore es la base de todo lo que pasa después:
- Planificación: el diagrama de Gantt se crea a partir de los capítulos del presupuesto. Más en planificación de obra.
- Certificaciones a origen: se certifica sobre las mismas partidas y avisa cuando una medición supera lo presupuestado (posible modificado). Más en certificaciones de obra.
- Ofertas de subcontratas: exporta un Excel sin precios para pedir oferta y compara las respuestas partida a partida.
- Control de costes: lo previsto frente a lo ejecutado y lo facturado, por capítulo y por obra.
- Preguntas al presupuesto: «¿qué partidas llevan hormigón?» o «¿cuál es la partida más cara?», y la respuesta sale de las partidas reales, con tabla y gráfica.
Preguntas frecuentes
¿Puedo abrir un BC3 de Presto sin tener Presto?
Sí. Con el visor BC3 online de Obrixcore lo abres en el navegador, sin instalar nada ni registrarte, y lo descargas en Excel. Si quieres trabajar con él (certificar, planificar, facturar), créalo como obra en tu cuenta.
¿Qué diferencia hay entre PEM y PEC?
El PEM (presupuesto de ejecución material) es la suma de todas las partidas. El PEC (presupuesto de ejecución por contrata) añade los gastos generales y el beneficio industrial. El IVA se calcula sobre el PEC.
¿Puedo exportar el presupuesto a BC3?
Sí, a BC3, Excel y PDF en cualquier momento, para enviarlo a quien lo necesite o abrirlo en otro programa.
¿Obrixcore sustituye a Presto?
Depende de cómo trabajes. Muchos equipos siguen midiendo en su programa de siempre y usan Obrixcore para certificar, planificar, facturar y controlar la obra con todo el equipo. Lo contamos en la página de alternativa a Presto.
¿Cuánto cuesta?
El plan Free es gratis para siempre con una obra. Los planes de pago empiezan en 39 €/mes y todos tienen 30 días de prueba sin tarjeta.
